第2次川崎市道路整備プログラムについて【計画期間:平成28年度から令和11年度】

  • 公開日:
  • 更新日:

「第2次川崎市道路整備プログラム」とは

 本市では、幹線道路の効率的・効果的な整備推進を目的として、平成28年に「第2次川崎市道路整備プログラム」を策定し、計画的に整備を推進してきました。
 平成28年度から令和3年度までの6年間を「前期」、令和4年度から令和7年度までの4年間を「後期(1)」、令和8年度から令和11年度までの4年間を「後期(2)」として、取組を進めています。

 対象事業:川崎市が管理する幹線道路に関わる道路整備
 計画期間:平成28年度から令和11年度(14年間)

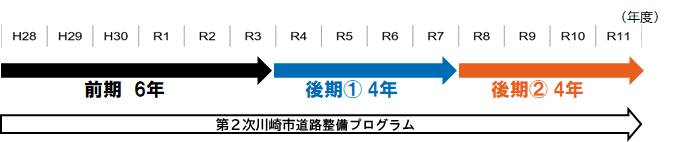

第2次川崎市道路整備プログラムの取組

第2次川崎市道路整備プログラムの進捗状況

 前期では、都市計画道路丸子中山茅ヶ崎線(蟻山坂)や溝口駅南口駅前広場などの5工区が完成し、都市計画道路東京丸子横浜線(市ノ坪)などの5工区が後期へ事業継続となりました。

 後期(1)では、完成目標としていた11工区のうち宮内新横浜線(子母口)などの6工区が完成し、残り5工区は後期(2)へ事業継続となりました。

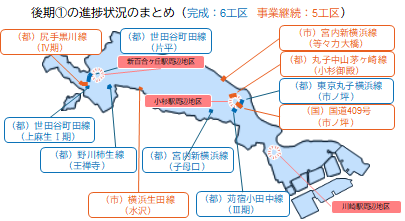

後期(1)の進捗状況まとめ

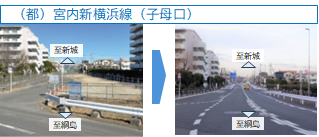

都市計画道路宮内新横浜線(子母口)整備前後写真

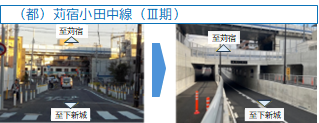

都市計画道路苅宿小田中線(3期)整備前後写真

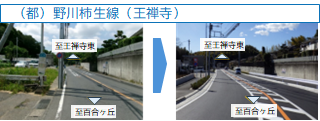

都市計画道路野川柿生線(王禅寺)整備前後写真

今後の目標・成果指標について

後期(2)の取組内容

 県道川崎町田(末吉橋)や都市計画道路尻手黒川線(4期)などの7工区の完成と国道409号(宮内、下野毛)や都市計画道路世田谷町田線(生田)など5工区の事業着手を目指します。

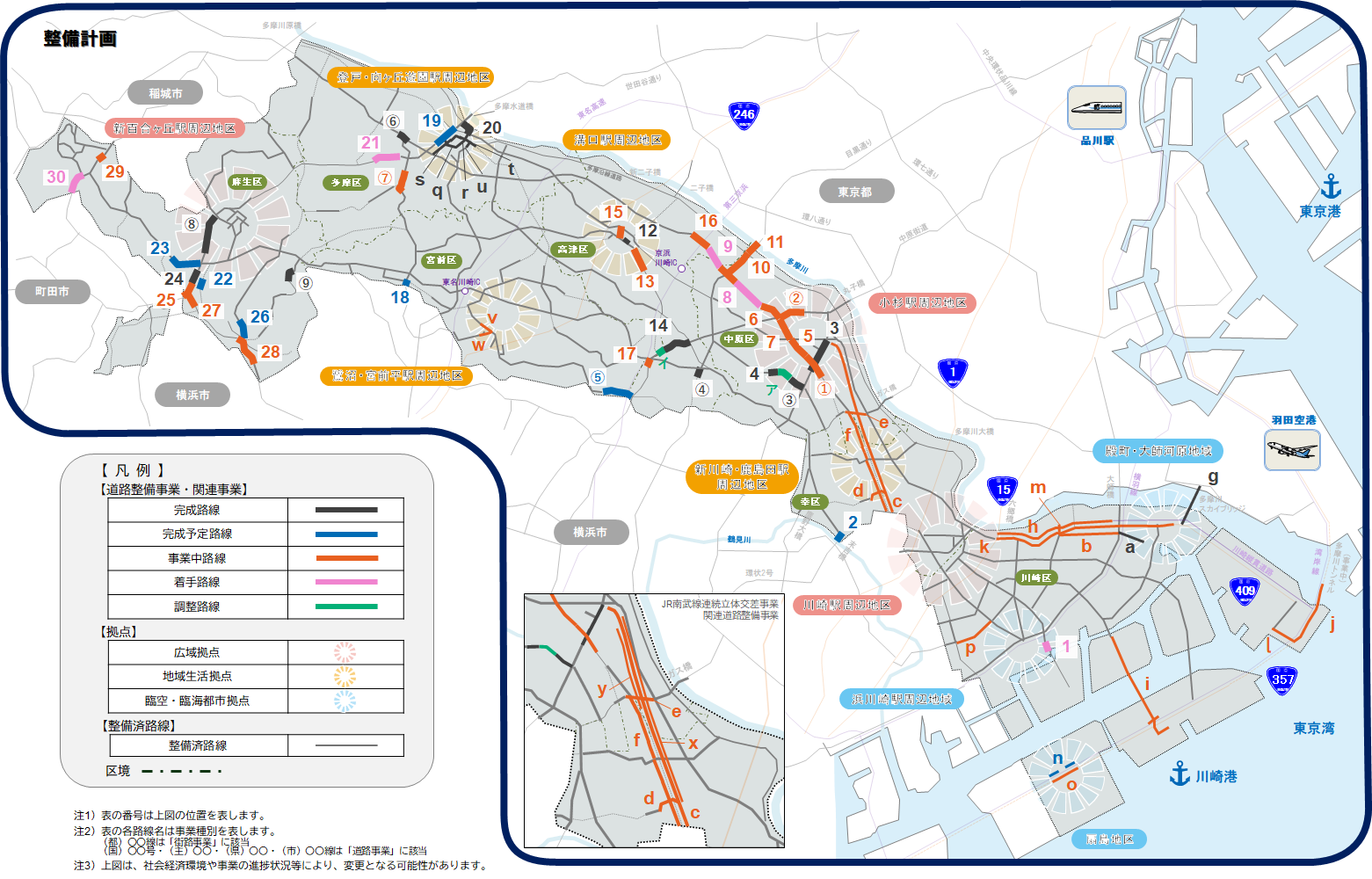

後期(2)の整備計画

画像をクリックすると整備計画が開きます

成果指標

12の指標について、計画期間である令和11年度を目標年度とし、各工区の進捗状況を踏まえて設定しています。

意見募集結果

お問い合わせ先

川崎市建設緑政局総務部企画課

住所: 〒210-8577 川崎市川崎区宮本町1番地

電話: 044-200-2781

ファクス: 044-200-3973

メールアドレス: 53kikaku@city.kawasaki.jp
