宮内排水樋管周辺地域における短期的対策 進捗状況
- 公開日:
- 更新日:

進捗状況(令和2年7月14日更新)

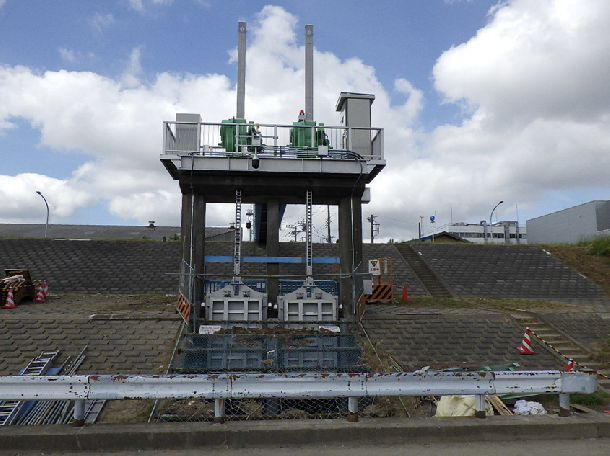

ゲートの電動化、フラップ機構付ゲート化、観測機器の設置、遠方制御化の工事が予定通り完了しました。



内水位計※

流速・流向計※

中央監視装置のモニター画面

中央監視装置のモニター画面
※内水位計及び流速・流向計の写真は山王排水樋管のものとなりますが、同様に設置が完了しています。

これまでの経緯

令和2年5月27日


- 6月30日の完了に向けて順調に進んでいます。
- 既設機器の撤去作業と開閉機器の設置が完了しており、手動での操作が可能となっています。
- ゲートの電動化は5月末をめどに完了予定です。
- 観測機器の設置・遠方制御化に向けて残りの機器の据付を進めています。
- 据付完了後、試験・調整を行う予定です。
